Schéma directeur : une vision à long terme ne suffit pas sans arbitrages

Schéma directeur : une vision à long terme ne suffit pas sans arbitrages

Un schéma directeur est un document de planification stratégique qui relie une ambition à long terme aux décisions à prendre aujourd’hui. Il définit une situation cible, hiérarchise les projets et organise leur réalisation selon les moyens disponibles. Informatique, immobilier, développement durable ou aménagement : son utilité reste la même, éviter que des initiatives pertinentes séparément deviennent incohérentes une fois réunies.

Un outil de décision, pas une simple liste de projets

Le schéma directeur donne une vision globale d’un périmètre : système d’information, patrimoine immobilier, territoire ou activités d’un établissement. Il confronte les besoins aux ressources, puis fixe des orientations. Son intérêt n’est donc pas de recenser toutes les demandes, mais de choisir ce qui doit être engagé, différé, transformé ou abandonné.

Testez vos connaissances sur le schéma directeur

Répondez aux six questions, puis validez vos réponses pour obtenir votre score et les corrections.

Score : 0/6
Progression 0/6
1. Quel est le rôle principal d’un schéma directeur ?
2. Quelle distinction décrit correctement la vision stratégique, le schéma directeur et la feuille de route ?
3. Quelle démarche correspond à une construction cohérente d’un schéma directeur ?
4. Quelle pratique correspond à une bonne priorisation des actions ?
5. Quel contenu est pertinent dans une fiche action ?
6. Que doivent préciser les rôles de gouvernance ?
Résultat final :

Il devient particulièrement utile lorsque les investissements se multiplient, que plusieurs sites évoluent séparément ou que les contraintes budgétaires imposent des choix. Une entreprise qui hésite entre rénover ses locaux, regrouper ses équipes et déménager a besoin de comparer ces options avant de lancer des travaux.

Trois niveaux doivent rester distincts : la vision stratégique décrit la destination ; le schéma directeur précise les orientations et les arbitrages ; la feuille de route opérationnelle détaille les actions, leurs responsables et leurs échéances. Un calendrier seul ne constitue donc pas un schéma directeur.

Comme une voûte, une stratégie tient par la relation entre ses éléments, pas par leur seule qualité individuelle. Un projet peut être pertinent mais fragiliser l’ensemble s’il absorbe le budget nécessaire à une opération préalable. Cartographier les dépendances permet de repérer ces « points d’appui » : par exemple, fiabiliser les données patrimoniales avant de programmer des rénovations. L’ordre des projets compte alors autant que leur sélection.

Des applications différentes selon le périmètre

Le terme recouvre plusieurs démarches. Leurs méthodes se ressemblent, mais leurs diagnostics, leurs acteurs et leurs livrables ne sont pas interchangeables. Le tableau suivant présente les principales différences, avec des exemples d’indicateurs à adapter.

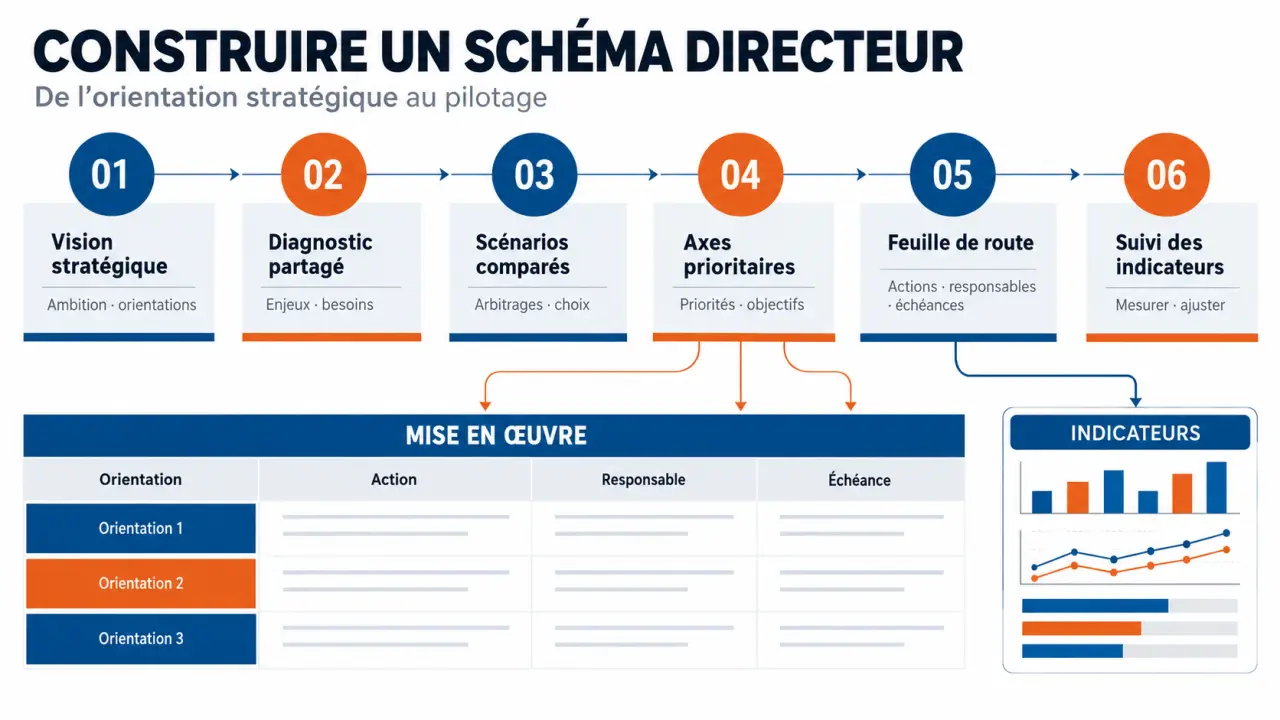

Infographie présentant les étapes d'élaboration d'un schéma directeur, du diagnostic au suivi des actions
Infographie présentant les étapes d'élaboration d'un schéma directeur, du diagnostic au suivi des actions
DomaineObjectif centralLivrables et acteursIndicateurs possibles
InformatiqueAligner le système d’information sur les besoins métiersCartographie applicative, architecture cible et trajectoire de transformation ; direction, DSI et métiersDisponibilité des services, coûts d’exploitation, avancement des migrations
ImmobilierAdapter le patrimoine aux usages et aux moyensDiagnostic des bâtiments, scénarios patrimoniaux et programmation ; direction immobilière, finances et utilisateursOccupation des surfaces, dépenses d’entretien, consommations énergétiques
Développement durableOrganiser la transition écologique et socialeAxes transversaux, engagements et plans d’action ; gouvernance, référents et ensemble des activitésÉmissions, consommations, réalisation des engagements sociaux
AménagementMettre en cohérence les évolutions d’un territoireOrientations spatiales et phasage des interventions ; collectivités, services techniques et parties prenantesRéalisation des opérations, accessibilité, consommation d’espace

Un schéma directeur immobilier examine notamment l’état technique des bâtiments, les usages réels, les coûts et les besoins futurs. Il permet de comparer rénovation, mutualisation, acquisition, location ou cession, plutôt que de traiter chaque site isolément.

Dans l’enseignement supérieur, le ministère de l’Enseignement supérieur et de la Recherche présente le SD DD&RSE comme un document stratégique transversal. Il concerne l’ensemble des activités et peut s’appuyer sur le référentiel de labellisation DD&RS. Son élaboration doit intégrer les thématiques et exigences applicables à l’établissement. Plus largement, la portée réglementaire d’un schéma directeur dépend du dispositif concerné : son intitulé ne suffit pas à déterminer sa valeur juridique.

Construire la trajectoire à partir d’un diagnostic partagé

Cadrer la démarche avant de collecter les données

La première étape consiste à préciser le périmètre, les décisions attendues, l’horizon de planification et les modalités de validation. Il n’existe pas de durée universelle : la trajectoire doit correspondre aux cycles d’investissement et aux transformations envisagées. Il faut aussi identifier les documents existants, les obligations réglementaires et les projets déjà engagés.

Le diagnostic croise ensuite les données techniques, financières et d’usage avec des entretiens de terrain. En immobilier, un inventaire des surfaces ne suffit pas : il faut comprendre leur occupation, leur état et les contraintes d’exploitation. En informatique, la liste des logiciels doit être complétée par leurs usages, leurs interfaces et leurs risques.

Comparer des scénarios avant de retenir des axes

Une cible crédible résulte d’une comparaison, pas d’une préférence annoncée au lancement. Chaque scénario doit expliciter ses bénéfices, ses coûts d’investissement et de fonctionnement, ses risques, ses dépendances et ses conséquences pour les utilisateurs. Les hypothèses incertaines doivent rester visibles.

Pour prioriser les projets, une grille commune peut examiner :

  • leur contribution aux objectifs stratégiques ;
  • l’urgence technique, réglementaire ou liée à la sécurité ;
  • leur coût global et les financements envisageables ;
  • leur faisabilité et la disponibilité des équipes ;
  • leurs effets environnementaux et sociaux.

Cette comparaison débouche sur des axes limités et compréhensibles, puis sur un phasage à court, moyen et long terme. Les arbitrages doivent être justifiés, notamment lorsqu’un projet demandé par les utilisateurs n’est pas retenu.

Un document final qui permet réellement d’agir

Le livrable doit être lisible par les décideurs sans perdre les éléments nécessaires aux équipes. Une synthèse présente la cible, les choix structurants et les moyens à mobiliser ; les annexes conservent les diagnostics, hypothèses et analyses détaillées.

Le contenu minimal associe un état initial, des objectifs, des scénarios comparés, une trajectoire retenue, une programmation financière et une organisation du pilotage. Les risques, les besoins d’accompagnement et les conditions de réussite doivent aussi apparaître.

Chaque action peut être décrite dans une fiche courte comportant les rubriques suivantes :

  • Objectif : résultat attendu et lien avec l’orientation stratégique.
  • Responsable : personne ou fonction chargée de rendre compte.
  • Moyens : budget prévisionnel, ressources humaines et financement à confirmer.
  • Calendrier : jalons, échéance et opérations préalables.
  • Mesure : indicateur, valeur initiale, cible et méthode de calcul.

Il faut distinguer réalisation et résultat : achever un audit est un livrable ; réduire les consommations est un effet recherché. Un tableau de bord utile suit les deux, sans multiplier les indicateurs impossibles à renseigner.

Organiser le pilotage et choisir le bon accompagnement

La direction ou l’instance délibérante valide les orientations et arbitre les moyens. Un comité de pilotage suit la trajectoire, tandis qu’un responsable de démarche coordonne les contributions. Les référents sectoriels et les utilisateurs apportent leur connaissance des contraintes et préparent le déploiement.

Dans une opération immobilière, le maître d’ouvrage conserve la responsabilité des choix. Une assistance à maîtrise d’ouvrage ou un conseil spécialisé peut préparer les scénarios et la programmation. La maîtrise d’œuvre intervient ensuite pour concevoir et conduire les opérations relevant de sa mission : ces rôles ne doivent pas être confondus.

Pour sélectionner un accompagnement, demandez une méthode de diagnostic explicite, des compétences adaptées au périmètre et des livrables réutilisables par vos équipes. Le cahier des charges doit préciser les modalités de concertation, le chiffrage attendu, les critères de comparaison et le transfert des outils de suivi.

Enfin, prévoyez des revues périodiques liées aux cycles budgétaires et aux étapes décisives. Un changement d’activité, une nouvelle contrainte ou une dérive financière peut justifier une actualisation. Le schéma directeur reste ainsi un cadre stable pour décider, sans devenir un programme figé que l’organisation ne peut plus tenir.
